Вероятностная сетевая модель
В реальной действительности имеет место неопределенность как в структуре графа (те или иные события или работы могут присутствовать или же нет), так и во временных параметрах — времена выполнения работ, моменты наступления событий, резервы и пр. Одним из распространенных методов расчета является метод PERT , использующий ряд упрощающих предположений по сравнению с общей постановкой задачи расчета вероятностных сетей:
Предполагается, что времена работ t(i,j) подчиняются β-распределению, в котором параметры αij и γij одинаковы для всех работ, причем
αij =α =1
γij =γ=2
Тогда функция распределения длительности работы (i,j) принимает вид:
Для таких распределений в качестве приближенных значений для моментов могут быть приняты следующие оценки
Математическое ожидание:
Предполагается статистическая независимость длительностей работ.
Предполагается, что длительность критического пути настолько превосходит (в среднем) длительности прочих полных путей, что практически невозможен его случайный «перескок» на другие пути.
Порядок расчета вероятностной модели методом pert
После того, как осуществлена нумерация вершин и собраны данные по tmax и tmin проводятся следующие расчеты.
Для всех работ собираются данные по tmax и tmin;
Определяются моменты распределений длительностей работ tож(i,j), ;
На основании совокупности значений t(i,j) = tож(i,j) проводится обычный расчет характеристик, как для детерминированной сетевой модели;
Определяется критический путь Lкр и его среднее значение
Определяется дисперсия длительностей Lкр как сумма дисперсий длительностей критических работ (предположение о независимости работ)
Поскольку длительности t(i,j) – независимые случайные величины, их сумма Tкр может трактоваться как случайная величина, распределенная по нормальному закону
Поскольку из свойств нормального распределения следует (правило «трех сигма»), что с вероятностью 0,9974 значение Ткр будет находиться в интервале
,
,
Пусть определен некоторый плановый срок выполнения всего проекта – Тпл.
Вероятность P (Tкр ≤ Tпл) выполнения работы в срок определяется следующим образом:

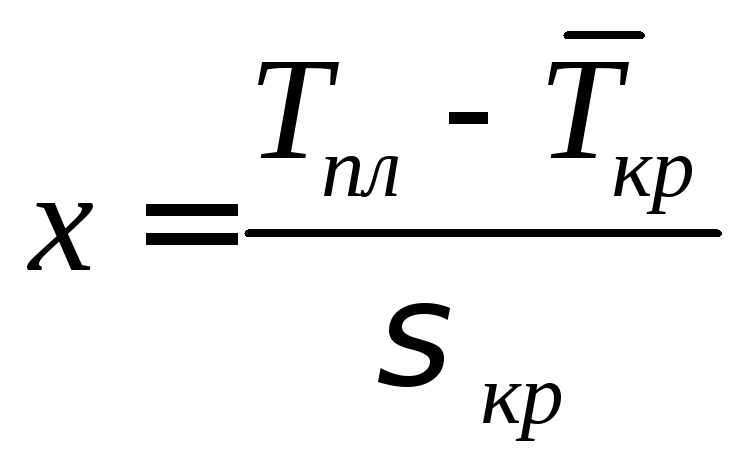

Для того, чтобы получить конкретные значения для этой функции, необходимо перейти от
что приводит к изменению подинтегральной функции и пределов интегрирования:
где Ф(х) называется функцией Лапласа и табулирована. Значение ее можно также получить с использованием библиотечных функций, которые присутствуют во многих компиляторах и программных пакетах. В частности, в табличном процессоре Microsoft Excel она представлена функцией нормстрасп().
Расчет и исследование сетевой модели
Расчет сетевой модели заключается в определении
- критического времени и критического пути;
- полных, независимых и частных резервов времени работ;
- резервов времени событий.
Удобно исследование сетевой модели изображать линейной диаграммой (графиком Ганта), в которой каждая работа – отрезок, параллельный оси времени. Длина этого отрезка равна продолжительности работы в выбранном масштабе. События i и j начала и конца работы uij ставят в начале и конце соответствующего отрезка. Отрезки располагают один над другим, снизу вверх, в порядке возрастания индексации. Момент наступления исходного события равен 0. Каждый отрезок (i,j) размещают на диаграмме таким образом, чтобы его начало совпало с самым правым концом всех отрезков, входящих в событие i. На рис. 2.11 представлена линейная диаграмма сетевого графика, изображенного на рис. 2.10.
Лекция 2.3.3. Более сложные сетевые модели
Вероятностная временная сетевая модель
Второй также наиболее часто встречающейся сетевой моделью является одноцелевая временная вероятностная модель. Эта модель отличается тем, что продолжительности работ задаются как случайные величины. Такая модель более близка к условиям подсистемы ТПП. В настоящее время существуют две методики задания параметров распределения продолжительности работ:
- трехоценочная;
- двухоценочная.
При использовании первой методики эксперт задает 3 оценки продолжительности работы:
- оптимистическую τijmin;
- наиболее вероятную τijнв;
- пессимистическую τijmax.
Наиболее вероятная оценка – это время, необходимое для выполнения данной работы при нормальных, чаще всего встречающихся условиях (определяется первой). Оптимистическая оценка – это время, необходимое для выполнения работы при наиболее благоприятном стечении обстоятельств (определяется второй). Пессимистическая оценка – это время, необходимое для выполнения работ при неблагоприятных условиях. Как вы знаете, продолжительность работы связана с количеством ресурсов, выделяемых на ее проведение. Поэтому необходимо отметить, что для определения временных характеристик продолжительности работы эксперты должны руководствоваться максимальными значениями ресурсов. При использовании второй методики исключается наиболее вероятная оценка τijнв, определение которой вызывает у экспертов особые трудности и пользуются только двумя оценками τijmin и τijmax. На основе опытных данных установлено, что в большинстве случаев законы распределения продолжительностей работ обладают положительной асимметрией, распределение более круто в области τijmin. Это позволило из множества теоретических законов распределения выбрать закон β-распределения, кривая плотности которого имеет вид, представленный на рис.2.12. П
- ожидаемого времени выполнения работ τijож и оценки дисперсии σ 2 ij.
- всех временных параметров модели по тем же алгоритмам, что и у детерминированной временной модели, заменив τij на τijож.
Второй этап расчета заключается в определении вероятности наступления каждого события сети не позднее директивных сроков. Обозначим через μi – случайную величину, характеризующую ранний срок наступления события i. Если событие i связано с исходным событием лишь одним путем L(0i), то оценка математического ожидания μiопределяется суммой ожидаемых продолжительностей работ, принадлежащих этому пути tож[L(0i)], а оценка дисперсии σ 2 (μi) представляет собой сумму дисперсий продолжительностей тех же работ. В случае, если имеется более одного пути, предшествующего i-му событию, то упрощенно предполагается, что в этом случае μi и σ 2 (μi) вычисляется с использованием характеристик предшествующего пути, имеющего максимальную продолжительность max t[L(0i)]. Если же несколько путей имеют максимальную продолжительность, то для определения дисперсии выбирается путь с максимальной дисперсией продолжительности, так как он характеризуется большой неопределенностью, а, следовательно, дает более надежный результат. Т
7.17. Вероятностные сетевые модели
Вероятностные модели — это такие модели, отдельные характеристики которых являются случайными величинами. Среди них выделяют модели с неопределенностью продолжительности работ.
Продолжительность каждой работы такой сетевой модели задастся функцией распре делении
Представленный график функции
Существует наиболее вероятное значение при котором плотность распределения достигает максимума.
Значения задаются проектировщиками. Соответствующее среднее
а дисперсия се продолжительности
Такой метод оценки продолжительности работ очень прост. Более того, он сводит расчёт сложных вероятностных моделей к методике расчета детерминированных сетевых моделей, которые мы рассмотрели выше.
Вопросы для самопроверки
- Что следует понимать под моделированием строительного производства?
- Что представляют собой линейные графические модели строительного производства? Их преимущества и недостатки?
- Что следует понимать под сетевой моделью строительного производства?
- Какие основные элементы сетевых моделей строительного производства?
- Как изображаются в сетевых моделях последовательность работ при последовательном, параллельном и лоточном методах организации работ?
- Какие правила построения сетевых моделей необходимо выполнять при разработке сетевых моделей организации работ?
- Какие временные параметры сетевых моделей вы знаете?
- Как осуществляется кодирование работ сетевых молелей?
- Что необходимо понимать под ранним началом и ранним окончанием работ?
- Что необходимо понимать под поздним началом и поздним окончанием работ?
- Что следует понимать под общим и частным резервами времени работ?
- В чём суть методики расчета сетевых моделей табличным методом?
- В чём суть методики расчёта сетевых моделей непосредственно па графике?
- Что называется потенциалом события, и как рассчитываются сетевые модели по потенциалам событий?
- Какие особенности расчёта сетевых моделей с использованием ЭВМ?
- Как построить сетевую модель организации выполнения работ в масштабе времени?
- Что значит корректировка сетевых графиков по времени выполнения работ и как корректируются сетевые графики за счёт перераспределения трудовых ресурсов?
- Как корректируются сетевые графики по времени выполнения работ за счёт совмещения технологических процессов и привлечения дополнительных трудовых ресурсов?
- Что значит преобразование сетевого графика в линейный и как выполняется этот процесс?
- Цель и методика корректировки сетевых графиков по использованию ресурсов?
- Цель и методика корректировки сетевые графиков с учетом стоимости работ?
- Какая последовательность разработки и этапы Применения сетевых графиков?
- Что понимается под вероятностными сетевыми моделями, и как определяются продолжительности работ с учётом вероятности продолжительности их выполнения?
